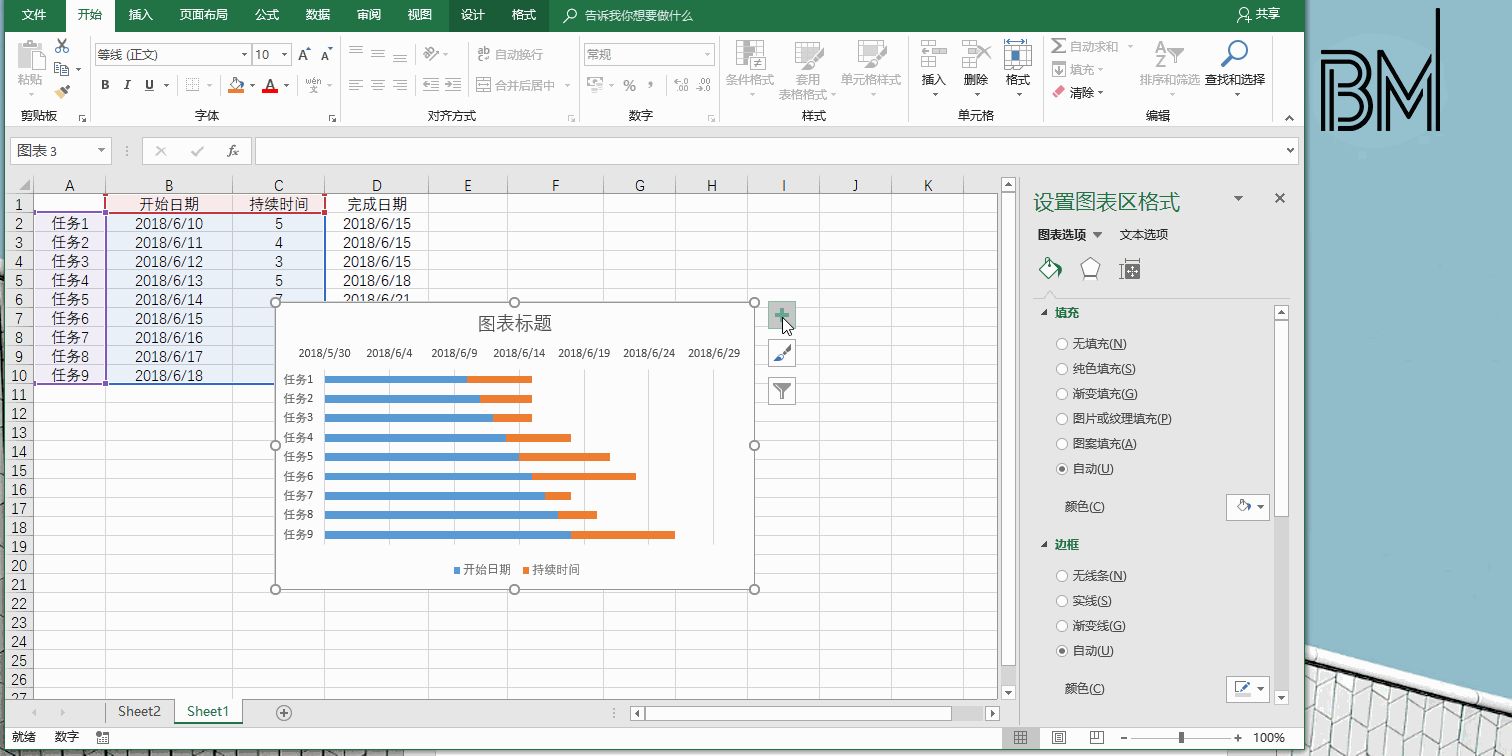

甘特图主要用于展示工作进度状态。以可视化形式,显示阶段列表、阶段在时间上的先后次序和阶段持续时间。这样可以直观地看出某一阶段何时进行、进展和预期的对比,便于项目管理者实时把握项目进展。甘特图用途广泛,在建筑、汽车、IT、化工、机械等领域都有应用。

制作甘特图的软件好多,如Visio、Project等专业软件。其实用Excel也可以制做出一个带有浓厚商务风格的动态甘特图,先瞧瞧最终的疗效吧:

下面用2010版本讲解主要步骤。

① 准备数据源

在制做甘特图之前,需要确定一些基本信息:阶段任务、开始日期、每个阶段须要的天数,如上图所示,其他空白处均由公式估算得出。

1.开始日期

公式很简单,在B4单元格输入=B3+C3,下拉即可:

2.累计天数

这里是SUM函数的一个精典用法,累计求和的公式运用,在D3单元格输入公式

=SUM($C$3:C3),下拉。

注意求和范围的起点(第一个C3)使用了绝对引用,终点没有使用绝对引用,这样在公式下拉的时侯,求和范围都会依次递增。

3.完成时间

这个公式也很简单,在E3单元格输入=B3+C3下拉即可。

以上是基本数据的做法,要作出一个动态的甘特图,还须要一些辅助数据,如下图所示:

A12单元格是一个自动输入的数字,根据这个数字,利用公式估算出“已完成天数”和“未完成天数”,来瞧瞧这两个地方的公式:

4.各阶段已完成天数

H2单元格输入公式

=IF(D310,并且D5-10=1,小于C5,所以完成天数等于A12-N(D4)=10-D4=10-8=2,也就是市场督查项目只进行了2天。

这个公式是整个图表数据中十分重要的一环,暂时不理解的话会套用即可。

5.未完成天数

这个公式就十分简单了,I3单元格输入=C3-H3,下拉即可。也就是未完成天数=需要天数-已完成天数。

至此,动态甘特图的数据源就构造完成了。下面步入画图环节,各个版本的界面可能会有所不同,我们以Excel2010版进行截图演示。

② 基本图表的制做

选择A2:B9区域,按住Ctrl键再选择H2:I9区域,然后插入条形图下的堆积条形图:

完成后疗效为:

c 无边框可移动窗体_c退出当前窗体_c# 移动无标题窗体

点击图表工具下的设计-选择数据(如果没有见到图表工具,单击刚刚插入的图就有了):

在弹出的“选择数据源”对话框中点击“添加”按钮:

在弹出的“编辑数据系列”对话框中,系列名称处选择B2单元格,系列值处将原有的内容删掉后选择B3:B9单元格区域,点击“确定”:

在“选择数据源”对话框中选中“开始日期”单击“上移”按钮

将开始日期移到最前面:

接下来点击“水平(分类)轴标签”选项区里的“编辑”按钮:

轴标签区域选择A3:A9单元格区域,然后单击“确定”:

点击“确定”关闭“选择数据源”对话框:

完成后疗效是这样的:

选择一个喜欢的图表款式:

比如我选择了这个:

有些小朋友可能发觉一个问题,这个图上的次序与我们希望的恰好相反,确定项目是第一步应当在最前面,最终方案是最后一步,应该在最下边。因此须要继续进行调整,右击纵座标,从弹出的快捷菜单里选择“设置座标轴格式”:

勾选“逆序类别”复选项,然后点“关闭”:

在系列“开始日期”上单击右键,从弹出的菜单中选择“设置数据系列格式”:

填充类型选择“无填充”:

边框颜色选择“无线条”:

不要关掉这个窗口,直接选择下一个系列(已完成天数)。

对这个系列填充类型设置为“纯色填充”,并设置一种喜欢的颜色:

c 无边框可移动窗体_c# 移动无标题窗体_c退出当前窗体

选择适当的颜色后,在图中才能见到两种颜色。如果须要对第三个系列设置颜色的话也是同样的技巧。

接下来须要设置时间轴,在图表上方的日期那儿点击右键,选择“设置座标轴格式”:

在座标轴选项中,设置最小值和最大值为固定形式,最小值输入项目的开始日期,最大值输入项目的结束日期:

将图表拉宽到合适的大小,删除两侧的图例:

我们自动输入这个天数,可以看见图表会发生相应的变化。

至此,一个静态的甘特图就完成了。接下来学习怎么将这个静态的图弄成一个动态图表。

③ 动态图表的制做

所谓动态图表,一般都使用控件按键来调整数据的变化,因此我们先要添加“开发工具”选项卡。(界面中已有“开发工具”选项卡的,忽略这一步。)以2010版为例,选择“文件”→“选项”命令,在“Excel选项”中自定义功能区,勾选右边的“开发工具”,然后单击“确定”:

在我们的Excel工具栏中都会听到“开发工具”选项卡的内容了。

添加完成后,在“插入”里选择“滚动条(窗体控件)”按钮:

c 无边框可移动窗体_c# 移动无标题窗体_c退出当前窗体

在表格中的任意位置拖动出一个大小适宜的区域,就完成了按键的添加。

点击右键,选择“设置控件格式”:

在“控制”选项卡中,分别设置以下内容:最小值1,最大值41,单元格链接选择A12,点击“确定”。

将这个按键联通至图表中,点击按键才能看见疗效了。

在实际应用中,使用控件来控制甘特图的意义并不大,更为合理的用法是使用公式=TODAY()-B3来估算进行天数(A12)。这样做的用处是每晚打开表格听到的都是截至到当日的进度。

小结

1.在好多图表的制做过程中,仅仅有基础数据是远远不够的,还须要使用公式来建立辅助数据,这样就能使图表愈加符合实际需求;

2.甘特图是借助了堆积条形图来制做的,整个过程看起来繁杂,熟练的话也就是几分钟的事情,特别是其中一些常用的方法,例如隐藏某个系列,留出空白位置,这在一些中级的图表中是常常用到的;

3.动态按键的添加方式,在整个制做过程中反而是技术浓度最低的,只要数据源建立得合理,每个静态图都可以弄成一个高大上的动态图表;

4.关于图表的美化,这是一个最简单也是最难的问题,因为每位人的审美观都不同。笔者建议美化需掌握一个基本原则:能够有效地抒发出数据的核心信息即可,不能太花哨太复杂。毕竟图表是为了更直观地彰显数据,为经营决策提供帮助,而不是笔记本书法大赛。
