楚天都市报12月16日电(记者曼达)新楼盘交房近一年,却一直无法接上天然气。天然气公司多次给出通风时间,但一直没有兑现。近日,黄陂区前川街道天喜初石家小区业主表示,由于天然气短缺,很多人都推迟了搬新房的时间,大家都期待尽快用上天然气。可能的。对此,华润燃气有限公司相关负责人表示,由于外接气源管道施工受阻,问题已于前天解决,目前正在测压。正在进行中,业主将可以立即使用天然气。
很少有家庭一年不通天然气
天溪楚家社区位于合水河东岸的鹿台村。房子是今年1月交房的。
业主吴女士表示,开发商在购房时承诺使用天然气。但是房子交房的时候,虽然小区和业主家的天然气管道已经安装好,但是没有天然气。原来是小区外送风管没接。
“有的家庭刚需,房子交了没多久就装修搬进来,但是没有天然气,生活很不方便。”吴女士说,她家7月份开始装修,还装了暖气片,本来是想等冬天的,她搬了有暖气的新家,但因为迟迟得不到天然气,只能推迟了。移动。
今天上午,楚天都市报记者来到小区2号楼吴女士家。厨房的煤气灶上铺着泡沫板。吴女士说,因为没有天然气,她没有通知商家把家具送到门口。 “如果通风良好,我预计会在一月份搬家。”吴女士说,据她所知,小区里住的业主不多,有些业主不会做饭,只好叫外卖。
在2号楼1单元的一户人家,业主告诉记者,她是本月1日搬进来的。现在她用电磁炉做饭,不能用燃气热水器,只能用水壶烧水洗澡。 “当然希望天然气能早点接上。”店主说。
经小区物业工作人员介绍,天喜初世家一期共有289户。目前,100多户办理了装修手续,只有40多户办理了入住手续,实际入住的只有20多户。天然气,很多人都不愿意入住。”
承诺的通风时间一再延迟
记者了解到,早在今年9月,就有业主抱怨装修3个月,因天然气不足而无法入住。黄陂区相关部门回复称,预计10月25日左右建成通风。
但是,10月25日,天然气还是没有接通,业主又投诉了。黄陂区相关部门回复称,华润燃气公司将抓紧建设,预计11月竣工通风。然而,到了 12 月,社区仍然没有天然气。
小区物业工作人员向记者展示了武汉华润燃气有限公司黄陂分公司发出的两份通知,9月4日发出的通知函称,开封后,公司进入现场施工今年5月,工程已完成50%。由于燃气管道和污水管道改造交叉施工,需要等待污水管道。改造完成后将进行燃气施工,预计10月下旬竣工通风。
12月10日发出的另一份通知函称,黄陂二桥至鹿台双峰大道的管线尚待接续约100米。本月20日前完成相关工作,社区实现通风明火。

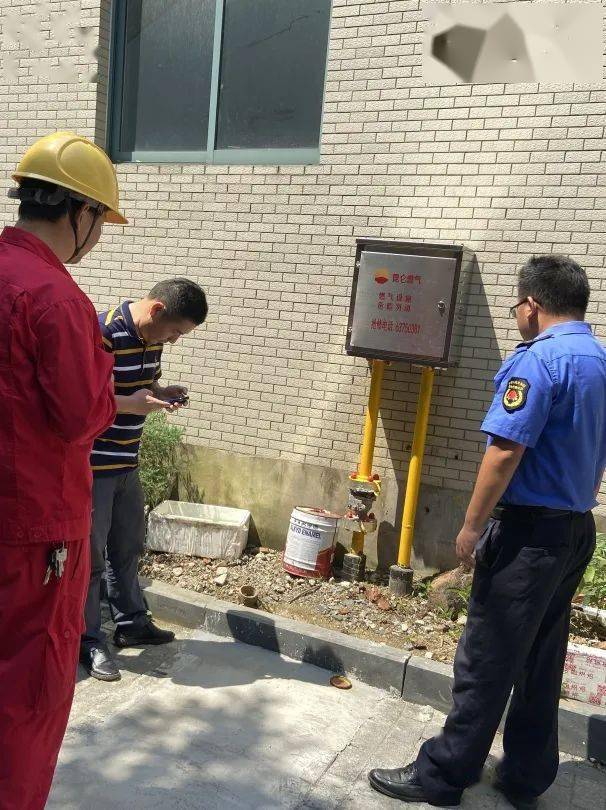

物业工作人员表示,业主也曾多次向物业投诉此事。物业几乎每天都与燃气公司沟通,燃气公司也派人加入业主群,每天汇报情况。这两天燃气公司的施工人员在小区进行了点火、测压,应该很快就能通风了。
燃气公司表示已经可以开户点火了
记者随后来到小区销售部。何经理说,鹿台村位于合水河东岸。该地区以前没有连接过天然气。这个小区是第一个安装天然气的小区,建设难度大。开发商也一直在与燃气公司沟通,敦促尽快完成相关工作。
“业主不用等到月底,我们一直在赶工期,现在可以开户开始点火了。”武汉华润燃气有限公司黄陂分公司相关负责人徐先生告诉记者,天然气外源管道建设进度受其他两个影响,一是污水改造工程,二是另一个是道路改扩建工程。由于需要交叉施工,涉及到很多协调工作,而且管道经过的部分区域是硬土,也影响了工期。
之前答应10月25日通风,以为可以和污水处理工程和道路工程的施工方协商制定方案,但未能协调。后来,在当地政府部门的大力协助下,这才谈成,公司自此就一直在赶工期。前天,外部气源管道提前接通。业主到营业厅办理开户手续后,工作人员上门查漏,看是否满足开户条件,开户点火。
